Ингур ГЭС встанет на четыре месяца в 2021

Анаид Гогорян
Оцените материал
(0 голосов)

Это связано с ремонтными работами в деривационном тоннеле. На этот период Абхазии необходимо искать альтернативные источники электроэнергии

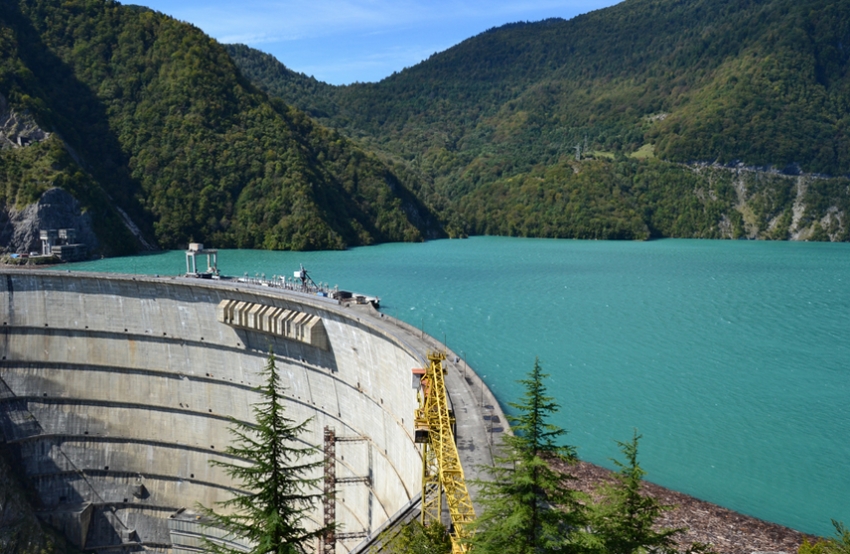

Пресс-тур для абхазских журналистов на ИнгурГЭС организовала АРСМИРА 22 октября. Представители СМИ побывали на Джварском водохранилище, осмотрели арочную плотину, прилегающую к ней территорию, спустились в помещение дисковых затворов, это 400 метров над уровнем моря. Для сравнения, уровень водохранилища – 500 метров над уровнем моря.

Плотина расположена на территории Грузии, а машинные залы, перепадные ГЭС – на территории Республики Абхазия, в Галском районе. Сегодня функционирует только ИнгурГЭС и одна из четырех перепадных - ГЭС1. Это единственный объект, который эксплуатируется совместно все послевоенные годы, несмотря на то, что мирное соглашение между сторонами до сих пор не подписано.

ИнгурГЭС по своим параметрам – уникальное сооружение. Станция введена в эксплуатацию в 1978 году и является самой крупной гидроэлектростанцией на Кавказе. Мощность составляет 1300 МВт. Высота уникальной арочной плотины 271,5 метра. Плотина самая высокая в Европе и шестая в мировом масштабе.

Директор арочной плотины «ИнгуриГЭС» Джони Чания сообщил, что основные работы в 2021 году проведут на арочной плотине и в деривационном тоннеле для уменьшения фильтрационных расходов (потеря воды, соответственно уменьшение производства электроэнергии), в помещении дисковых затворов и т.д. Затворы закроют при работе в тоннеле для безопасности рабочих. Вода поступает с плотины по тоннелю на турбины, расположенные в Галском районе Абхазии. Протяженность тоннеля - 15 километров.

Председатель совета директоров ООО «ИнгуриГЭС» Леван Мебония рассказал журналистам о существующих проблемах и о реабилитации станции: «Мы вошли в четвертую фазу реабилитации нашего комплекса, которая была начата еще в 1997 году. Уже прошли три этапа, в рамках которого мы успели реабилитировать все агрегаты, системы управления и генераторы станции.  В 2006 году остановили тоннель, делали ремонт. И третий этап – полная реабилитация перепадной ГЭС1 мощностью 220 мегаватт. На станции все было заменено: генераторы, турбины, системы управления, поверхностные водосбросы и т.д.».

В планах – строительство автодороги, очистка зоны водохранилища от наносов. Леван Мебония уточнил, что правительство Грузии взяло кредит в Европейском банке реконструкции и развития и в Европейском инвестиционном банке для проведения реабилитации объектов ИнгуриГЭС и перепадной ГЭС.

«В проект включены четыре направления. Первое – управление наносами водохранилища. При паводках появляется лишняя вода, и ее надо грамотно сбрасывать. Для безопасности плотины очень важно соблюдать скорость заполнения водохранилища. Превышение данного показателя ставит безопасность плотины под угрозу. Без качественных затворов, без их исправной работы, укладываться в норматив невозможно. Что сегодня происходит? Ил уже дошел до уровня затворов. И мы не можем, затвор, который в свое время обошелся нам в 4 миллиона 800 тысяч евро им пользоваться эффективно. Это очень неблагоприятный случай, но в рамках программы реабилитации мы уже провели тендер, заключили договор с нидерландской компанией, которая в марте-апреле 2020 года, приступит к очистительным работам. В водохранилище по нашим оценкам скопилось более 150 миллионов кубических метров наноса. Очистить его полностью просто невозможно, и физически, и финансово, ибо такой проект сядет в 10-15 раз дороже стоимости самой Ингур ГЭС. Наша задача – очистить около 50 метров в глубину, чтобы обеспечить исправные работы затворов и провести соответствующие ремонтные работы. Мы думаем, что в течение года мы этот проект закончим, и будет застрахованы на следующие 15-20 лет.  В контракте заложено, что оборудование остается на месте, мы готовим свой персонал и время от времени, когда понадобится, мы эти работы будем проводить самостоятельно», - рассказал Мебония.

Второе очень важное направление в проекте – это ремонт деривационного тоннеля, который считается самым сложным сегментом проекта реабилитации.

«Деривационный тоннель – это мощное гидротехническое сооружение, длиной 15,5 километра и диаметром 9,5 метров. По проекту должны были каждые 5 лет останавливать его, осматривать, оценивать его состояние. Последний раз мы ремонтировали его в 2006 году. Провели осмотр в феврале 2017 года. Состояние тоннеля такое, что требует немедленного ремонта – говорит Леван Мебония. - Ремонт запланирован в 2021 году, полная остановка станции затянется на 4 месяца. Из-за плачевного состояния тоннеля мы теряем воду эквивалентную 250 миллионов киловатт час. Это сопоставимо с месячным потреблением энергии Абхазией за январь. Производить ремонтные работы будем в три смены, и в них будет около 800-900 человек. Мы надеемся, что потери электроэнергии после проведенного ремонта уменьшатся наполовину. На стопроцентный результат, конечно, не рассчитываем, в ситу того, что ремонтируем не весь тоннель, а лишь его отдельные участки, находящиеся в крайне аварийном состоянии».

Мебония отмечает, что в пиковые часы перепадные ГЭС работают на полную мощность, вода в канале поднимается до максимального уровня, ночью, когда падает мощность, естественно, уровень водохранилища уходит вниз. Эта обратная фильтрация рушит все, происходит разрушение турбины. Восстановление затворов, их автоматическое управление даст возможность сохранять один и тот же уровень в канале.

Третий блок реабилитационных работ  – полная замена оборудования на плотине. Четвертый – реконструкция гидромеханического оборудования. Реабилитация рассчитана на 2020-2022 гг.

«Станция будет остановлена с февраля по май 2021 года. Из-за этого в  апреле-мае Грузия не получит от Ингур ГЭС 500 миллионов киловатт часов. Недостачу придется компенсировать тепловыми станциями или закупать энергию в России или в Азербайджане. А в Абхазии вообще нет другого источника электроэнергии, кроме как от Ингур ГЭС. Этот вопрос еще будет неоднократно обсуждаться между грузинской и абхазской сторонами», - говорит Леван Мебония.

Согласно устным договоренностям, которые были достигнуты сразу после грузино-абхазской войны Грузии принадлежит 60% вырабатываемой энергии, Абхазии – 40%. В последние годы потребление электроэнергии в Абхазии увеличилось в разы, при этом платят далеко не все граждане. В зимние месяцы выработка энергии на ИнгурГЭС резко падает из-за недостаточного притока воды. В этот период электроэнергия вырабатываемая станцией, практически полностью поставляется в Абхазию.



Прочитано 2370 раз Последнее изменение Среда, 23 октября 2019 17:08
